Hoàn công là gì? Hồ sơ, thủ tục và chi phí hoàn công nhà ở mới nhất

Hoàn công là gì?

Hoàn công là cách gọi cho thủ tục nghiệm thu công trình nhà ở sau khi xây xong, xác nhận thi công đúng giấy phép để cập nhật tài sản lên sổ hồng. Nội dung dưới đây đã được rà soát và cập nhật mới nhất theo quy định pháp luật giai đoạn 2025-2026, phản ánh đúng thực tế loại bỏ thẩm quyền cấp huyện và đơn giản hóa quy trình thủ tục. Bài viết sẽ lần lượt tổng hợp khái niệm hoàn công, điều kiện áp dụng, thành phần hồ sơ, quy trình thực hiện, các khoản chi phí, tầm quan trọng, cách phân biệt với các khái niệm liên quan và những điểm mới cần lưu ý.

Hoàn công là gì?

Hoàn công (hoàn công xây dựng) là cách gọi phổ biến cho việc nghiệm thu và lập hồ sơ hoàn thành công trình sau khi thi công xong, làm cơ sở để đưa vào sử dụng và hỗ trợ thủ tục đăng ký tài sản gắn liền với đất trên Giấy chứng nhận (sổ hồng), khi đủ điều kiện theo pháp luật.

Về bản chất, hoàn công là khâu ở cuối quá trình đầu tư xây dựng, khác với thủ tục xin giấy phép xây dựng được thực hiện trước khi khởi công (đối với trường hợp thuộc diện phải có giấy phép). Việc nghiệm thu không chỉ nhằm đối chiếu với thiết kế được phê duyệt mà còn yêu cầu các công việc xây dựng và nghiệm thu giai đoạn đã được hoàn tất. Kết quả thí nghiệm, kiểm tra, kiểm định hoặc chạy thử phải đáp ứng yêu cầu kỹ thuật; đồng thời tuân thủ đúng quy định về phòng cháy, chữa cháy, môi trường và pháp luật chuyên ngành có liên quan.

Căn cứ Luật xây dựng số 50/2014/QH13, đã được sửa đổi, bổ sung bởi Luật số 62/2020/QH14, trong đó Điều 123 quy định về nghiệm thu công trình xây dựng và kiểm tra công tác nghiệm thu đối với một số nhóm công trình. Nội dung chi tiết về nghiệm thu hoàn thành hạng mục công trình, công trình đưa vào sử dụng được quy định tại Điều 23 Nghị định 06/2021/NĐ-CP, đã được sửa đổi, bổ sung bởi Nghị định 35/2023/NĐ-CP.

Hoàn công nhà, hoàn công xây dựng — cùng một khái niệm?

Hoàn công nhà và hoàn công xây dựng đều là cách gọi thực tế của việc nghiệm thu hoàn thành công trình để đưa vào sử dụng; không phải là hai thủ tục pháp lý tách biệt. “Hoàn công nhà” hoặc “hoàn công nhà ở” thường được dùng đối với nhà ở riêng lẻ, còn “hoàn công xây dựng” có phạm vi rộng hơn, bao gồm cả nhà ở và các loại công trình khác.

Khi nào hoàn công? Điều kiện để được hoàn công

Hoàn công được thực hiện sau khi hạng mục hoặc toàn bộ công trình đã thi công xong, trước khi đưa công trình vào sử dụng. Đây là tài sản gắn liền với đất trên Giấy chứng nhận (sổ hồng), vậy nên hồ sơ nghiệm thu, hồ sơ hoàn thành công trình cũng là cơ sở quan trọng để đăng ký hoặc cập nhật quyền sở hữu nhà.

Ngay ở giai đoạn kết thúc thi công, chủ đầu tư cần phải thực hiện việc nghiệm thu hoàn thành và lập hồ sơ hoàn thành ngay, mà không phải chờ đến khi có nhu cầu bán, cho thuê, thế chấp hoặc cập nhật sổ hồng. Việc nghiệm thu chỉ được thực hiện khi công trình có cơ sở pháp lý và kỹ thuật phù hợp. Đối với công trình thuộc diện phải có giấy phép xây dựng, yêu cầu đảm bảo việc xây dựng phù hợp với giấy phép đã cấp hoặc giấy phép đã được điều chỉnh.

Điều kiện chủ yếu để hoàn công gồm:

  • Có giấy phép xây dựng hợp lệ hoặc thuộc diện được miễn giấy phép theo quy định hiện hành.
  • Thi công phù hợp với giấy phép xây dựng, giấy phép điều chỉnh (nếu có), và hồ sơ thiết kế xây dựng đã được phê duyệt.
  • Đã nghiệm thu đầy đủ công việc xây dựng, bộ phận công trình và các giai đoạn thi công, đảm bảo mọi thứ đáp ứng yêu cầu kỹ thuật của thiết kế.
  • Đảm bảo về chất lượng, an toàn chịu lực, công năng sử dụng, phòng cháy chữa cháy, bảo vệ môi trường và các quy định chuyên ngành có liên quan.

Nếu công trình xây dựng không phép hoặc sai phép, chủ đầu tư phải ngay lập tức xử lý vi phạm và thực hiện các biện pháp khắc phục theo quyết định của cơ quan có thẩm quyền. Việc nộp phạt không tự động hợp pháp hóa phần vi phạm. Trường hợp giấy phép hoặc bản thiết kế được điều chỉnh, hiện trạng công trình phải được kiểm tra, ghi nhận là phù hợp với hồ sơ đã điều chỉnh; nếu không đáp ứng điều kiện, phần vi phạm có thể bị yêu cầu tháo dỡ.

Hồ sơ hoàn công gồm những gì?

Hồ sơ hoàn công (tiếng Anh: as-built dossier /  completion dossier) là tập hợp giấy tờ pháp lý + kỹ thuật ghi nhận hiện trạng công trình đã xây xong, được chia thành 3 nhóm chính: pháp lý /  thiết kế / thi công - nghiệm thu.

Theo Điều 26 Nghị định 06/2021/NĐ-CP, chủ đầu tư phải tổ chức lập hồ sơ hoàn thành công trình trước khi đưa hạng mục công trình hoặc công trình vào khai thác, vận hành. Danh mục hồ sơ hoàn thành công trình được quy định tại Phụ lục VIb kèm theo Nghị định này, gồm 3 nhóm: hồ sơ chuẩn bị đầu tư xây dựng và hợp đồng; hồ sơ khảo sát, thiết kế xây dựng công trình; và hồ sơ quản lý chất lượng thi công xây dựng công trình.

Với nhà ở riêng lẻ, hồ sơ thường gọn hơn so với công trình dự án hoặc công trình quy mô lớn. Tuy nhiên, bộ giấy tờ cụ thể vẫn phụ thuộc vào quy mô công trình, giấy phép xây dựng, hồ sơ thiết kế, đơn vị tham gia thi công và yêu cầu của cơ quan tiếp nhận tại địa phương.

Nhóm giấy tờ pháp lý

Đây là nhóm tài liệu xác định cơ sở pháp lý hoàn công của việc đầu tư và xây dựng công trình. Các giấy tờ này thường bao gồm:

  • Bản chính giấy phép xây dựng hoặc tài liệu chứng minh công trình thuộc trường hợp được miễn giấy phép xây dựng.
  • Hồ sơ thiết kế xây dựng đã được phê duyệt, kèm danh mục bản vẽ liên quan.
  • Hợp đồng khảo sát, thiết kế, thi công và giám sát giữa chủ đầu tư với các đơn vị tham gia (nếu có).
  • Giấy chứng nhận quyền sử dụng đất hoặc giấy tờ hợp pháp tương đương (không thể thiếu).
  • Giấy phép xây dựng điều chỉnh, văn bản chấp thuận điều chỉnh thiết kế hoặc hồ sơ xử lý vi phạm, phòng cho trường hợp phát sinh.

Nhóm hồ sơ thiết kế & bản vẽ hoàn công

Bản vẽ hoàn công là bản vẽ thể hiện kích thước, vị trí và vật liệu thực tế của công trình sau khi thi công. Đây là căn cứ để đối chiếu hiện trạng với hồ sơ thiết kế đã được duyệt. Nhóm này thường gồm:

  • Hồ sơ thiết kế bản vẽ thi công đã được phê duyệt hoặc chấp thuận theo quy định.
  • Bản vẽ hoàn công — cho thấy hiện trạng thực tế và những nội dung thay đổi (nếu có) so với thiết kế ban đầu.
  • Danh mục thay đổi thiết kế trong quá trình thi công, kèm theo văn bản thẩm định, phê duyệt hoặc chấp thuận điều chỉnh tương ứng.

Nhóm hồ sơ thi công & nghiệm thu

Nhóm hồ sơ này chứng minh quá trình thi công và kết quả quản lý chất lượng công trình đủ điều kiện để đưa vào sử dụng. Trong đó, biên bản nghiệm thu hoàn thành công trình và tài liệu cốt lõi thường gồm:

  • Biên bản nghiệm thu hoàn thành hạng mục công trình/toàn bộ công trình—xác nhận công trình đạt yêu cầu để đưa vào sử dụng.
  • Nhật ký thi công xây dựng và biên bản nghiệm thu công việc xây dựng (ghi chép quá trình thi công theo từng giai đoạn).
  • Kết quả thí nghiệm, kiểm định vật liệu, kết cấu, thiết bị và chạy thử hệ thống kỹ thuật như thang máy, điện, nước, PCCC.
  • Hồ sơ về nguồn gốc, chất lượng vật liệu, thiết bị lắp đặt vào công trình (thuộc trường hợp cần quản lý).
  • Hồ sơ năng lực, chứng chỉ năng lực của nhà thầu và chứng chỉ hành nghề của cá nhân liên quan.
  • Bản vẽ hiện trạng hoặc sơ đồ nhà đất, phục vụ đối chiếu khi cập nhật sổ hồng.

Thủ tục hoàn công: quy trình các bước

Thủ tục hoàn công nhà ở riêng lẻ thường bao gồm hai phần: (i) hoàn tất hồ sơ quản lý chất lượng, nghiệm thu và bản vẽ hoàn công sau khi  thi công; (ii) thực hiện thủ tục đăng ký thay đổi tài sản gắn liền với đất nếu chủ sở hữu có nhu cầu cập nhật căn nhà trên giấy chứng nhận.

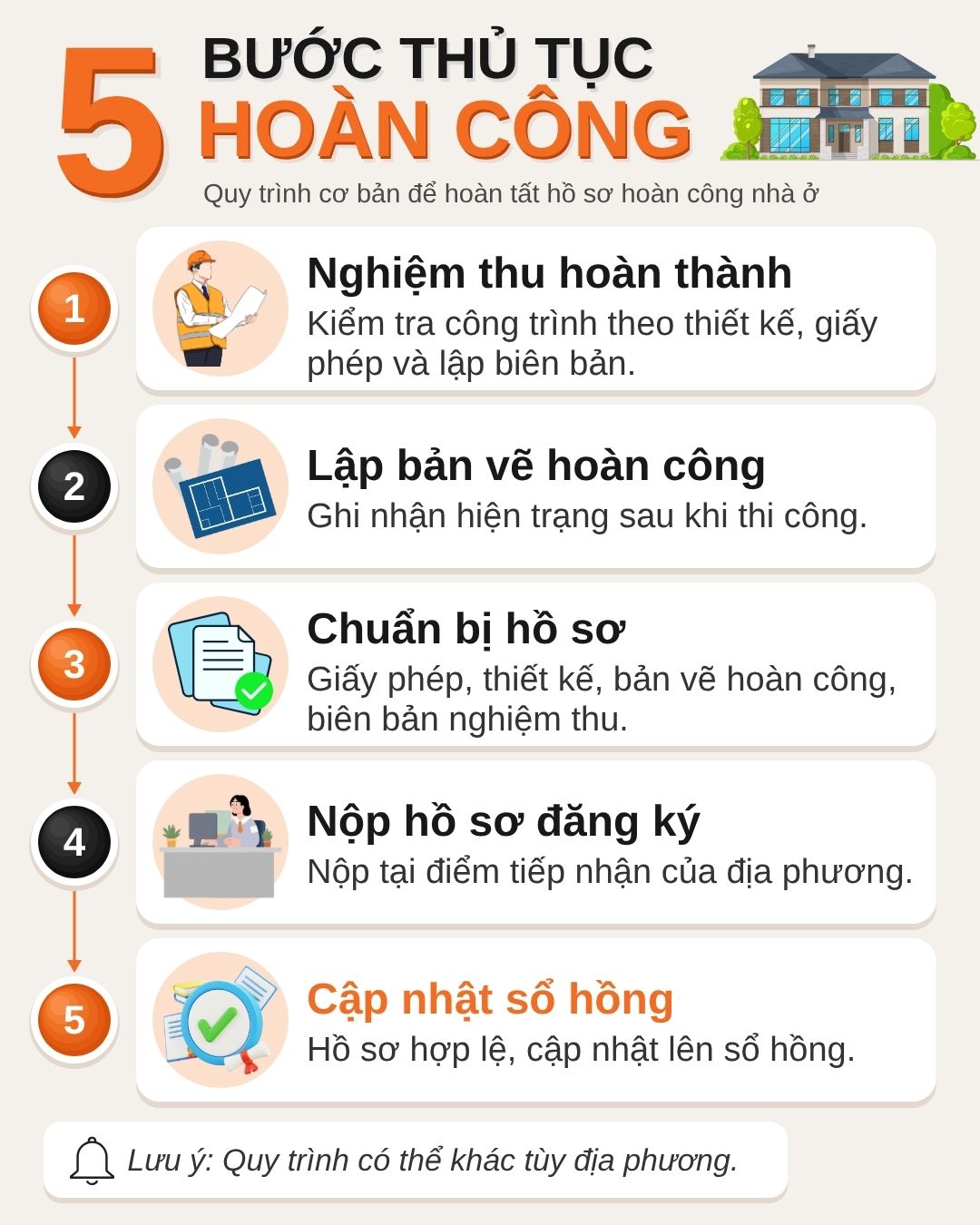

5 bước thủ tục hoàn công
  1. Nghiệm thu hoàn thành công trình: Chủ nhà/chủ đầu tư phối hợp với nhà thầu và các chủ thể có liên quan kiểm tra xác nhận công trình đã hoàn thành theo thiết kế, giấy phép xây dựng và yêu cầu kỹ thuật để lập biên bản nghiệm thu.
  2. Lập bản vẽ hoàn công: Ghi nhận hiện trạng thi công thực tế. Trường hợp có thay đổi so với thiết kế hoặc giấy phép, cần đánh giá tính phù hợp và thực hiện thủ tục điều chỉnh khi pháp luật yêu cầu.
  3. Chuẩn bị hồ sơ: Tập hợp giấy phép xây dựng, hồ sơ thiết kế, bản vẽ hoàn công, hồ sơ của nhà thầu, biên bản nghiệm thu và các tài liệu khác theo loại công trình và yêu cầu của nơi tiếp nhận.
  4. Nộp hồ sơ đăng ký thay đổi tài sản gắn liền với đất: Nộp hồ sơ tại điểm tiếp nhận thủ tục hành chính do địa phương công bố. Hồ sơ sẽ được chuyển đi hoặc tiếp nhận để Văn phòng đăng ký đất đai/Chi nhánh Văn phòng đăng ký đất đai xử lý theo thẩm quyền.
  5. Cập nhật giấy chứng nhận: Sau khi hồ sơ hợp lệ, hoàn tất đo đạc/xác minh và nghĩa vụ tài chính (nếu phát sinh), thông tin căn nhà hoặc công trình được đăng ký thay đổi trên giấy chứng nhận. Quy định về đăng ký biến động có bao gồm việc đăng ký thay đổi tài sản khi chủ sở hữu yêu cầu.

Lưu ý: Từ 1/7/2026, UBND cấp xã được phân cấp cấp phép xây dựng đối với nhà ở riêng lẻ thuộc phạm vi quản lý. Người dân tốt nhất nên kiểm tra cổng dịch vụ công hoặc Trung tâm hành chính công của tỉnh/thành phố để xác định đúng điểm tiếp nhận hồ sơ tại thời điểm nộp.

Chi phí hoàn công nhà ở hết bao nhiêu?

Chi phí hoàn công nhà ở không có một mức cố định. Tổng chi phí tùy thuộc vào hiện trạng hồ sơ, diện tích và quy mô công trình, mức độ sai khác so với thiết kế hoặc giấy phép, nhu cầu đăng ký nhà trên Giấy chứng nhận và mức thu do địa phương ban hành.

Khoản mụcNội dung
Lệ phí trước bạChỉ phát sinh khi đăng ký quyền sở hữu nhà lần đầu hoặc thuộc trường hợp phải nộp. Mức thu là 0,5% giá trị tính lệ phí trước bạ, trừ trường hợp được miễn. Thường sẽ căn cứ vào diện tích sàn, phí xây dựng 1 m² do UBND cấp tỉnh ban hành và tỷ lệ chất lượng còn lại của nhà.
Chi phí đo đạc, khảo sát, lập bản vẽ hiện trạng/bản vẽ hoàn côngPhát sinh khi cần đo hiện trạng, xác định diện tích, lập hoặc hoàn thiện bản vẽ hoàn công. Đây là giá dịch vụ thỏa thuận, dựa trên diện tích, số tầng, vị trí, độ phức tạp và đơn vị thực hiện.
Phí hồ sơ, cấp/cập nhật Giấy chứng nhậnĐược bao gồm khi đăng ký thay đổi tài sản gắn liền với đất như phí thẩm định hồ sơ, trích đo địa chính, cấp mới, cấp đổi hoặc xác nhận thay đổi trên Giấy chứng nhận. Mức thu do HĐND cấp tỉnh quy định.
Chi phí bổ sung hồ sơKhông áp dụng cho mọi trường hợp, chỉ khi thiếu tài liệu, cần kiểm định, điều chỉnh giấy phép hoặc xử lý phần xây dựng khác với thiết kế/giấy phép.
Phí dịch vụ hoàn côngNếu thuê đơn vị tư vấn làm hồ sơ hoặc đại diện thực hiện thủ tục, chi phí theo thỏa thuận.

Vì vậy, không nên gộp mọi khoản trên thành một “phí hoàn công” cố định. Trước khi thực hiện, chủ nhà nên yêu cầu báo giá tách riêng chi phí đo vẽ, phí dịch vụ và các khoản thu nhà nước; đồng thời kiểm tra biểu phí và giá tính lệ phí trước bạ ở tại địa phương để dự trù chính xác.

Vì sao phải hoàn công? Hậu quả khi không hoàn công

Hoàn công là thủ tục cần có để hoàn tất hồ sơ đăng ký tài sản gắn liền với đất, cập nhật căn nhà vào sổ hồng. Nếu nhà chưa được ghi nhận trên sổ, giao dịch thường chỉ xử lý chắc chắn phần quyền sử dụng đất; phần nhà sẽ không được công chứng, thế chấp, mua bán hoặc đền bù đầy đủ giá trị khi Nhà nước thu hồi đất, giải tỏa.

Lợi ích thiết thực khi hoàn tất hoàn công

  • Được pháp luật công nhận và ghi nhận tài sản (nhà ở) trên giấy chứng nhận, không chỉ riêng phần đất.
  • Đảm bảo lợi ích khi thực hiện các giao dịch như mua bán, cho thuê, tặng, thừa kế hay thế chấp vay vốn ngân hàng—nhiều ngân hàng và bên mua yêu cầu sổ hồng đã cập nhật nhà; trường hợp chưa cập nhật thường bị định giá thấp hơn hoặc chỉ tính giá trị đất.
  • Tăng cơ sở để xác định cũng như bảo vệ giá trị nhà trong phương án bồi thường, hỗ trợ tái định cư trong trường hợp giải tỏa, thu hồi đất.

Hậu quả trực tiếp khi không hoàn công

  • Nhà sẽ bị rơi vào tình trạng “trên đất, ngoài sổ” — dựa trên cơ sở pháp lý, phần nhà sẽ không được công nhận trên sổ, chỉ ghi nhận phần đất.
  • Tài sản (nhà ở) chưa đứng tên hợp pháp trên giấy tờ nên sẽ gặp nhiều khó khăn khi thực hiện sang tên đầy đủ và có thể bị từ chối thế chấp ngân hàng.
  • Rủi ro tranh chấp khi thừa kế, mua bán bởi bên thừa kế/bên mua khó chứng minh quyền sở hữu phần nhà nếu gặp phải vấn đề kiện tụng.
  • Gặp bất lợi khi định giá hoặc phát sinh tranh cãi khi lập phương án bồi thường, thu hồi đất, giải tỏa; đặc biệt, công trình thi công không đúng quy định có thể không nhận được phí bồi thường và bị xử phạt hành chính về việc xây dựng.

Phân biệt giấy - sổ - bản vẽ - hồ sơ hoàn công

Bốn cụm từ này thường được dùng lẫn lộn. Thực tế, “bản vẽ hoàn công” và “hồ sơ hoàn công” là các khái niệm dùng trong hoạt động xây dựng; còn “giấy hoàn công” và “sổ hoàn công” chủ yếu là cách gọi theo thói quen, không phải tên pháp lý của các loại giấy tờ riêng.

Thuật ngữLà gì?Vai trò
Giấy hoàn côngCách gọi dân dụng, thường để chỉ biên bản nghiệm thu hoàn thành công trình xây dựng. Pháp luật không quy định thống nhất một loại giấy mang tên “giấy hoàn công”.Chứng minh công trình đã được nghiệm thu hoàn thành theo hồ sơ; không đồng nghĩa với việc nhà đã được cập nhật trên sổ hồng.
Sổ hoàn côngCách gọi dân dụng của sổ hồng đã ghi nhận nhà hoặc công trình là tài sản gắn liền với đất. Không tồn tại một loại “sổ hoàn công” riêng.Thể hiện quyền sử dụng cả nhà và đất.
Bản vẽ hoàn côngBản vẽ công trình sau khi hoàn thành, ghi nhận vị trí, kích thước, vật liệu và thiết bị sử dụng thực tế.Phục vụ nghiệm thu, quản lý và đối chiếu với hồ sơ được phê duyệt.
Hồ sơ hoàn côngToàn bộ tập hợp giấy tờ pháp lý, kỹ thuật và quản lý chất lượng liên quan đến quá trình đầu tư, thi công, nghiệm thu.Phục vụ nghiệm thu, lưu trữ và quản lý chất lượng.

Tóm lại, hồ sơ hoàn công là tập hợp tài liệu, trong đó có thể có bản vẽ hoàn công và biên bản nghiệm thu. “Giấy hoàn công” không phải là một tên gọi pháp lý thống nhất, còn “sổ hoàn công” thường chỉ sổ hồng đã ghi nhận nhà ở. Vì vậy, có biên bản nghiệm thu hoặc hồ sơ hoàn công chưa đồng nghĩa với việc căn nhà đã được cập nhật trên giấy chứng nhận.

Sau bỏ cấp huyện & miễn GPXD — 2026 còn phải hoàn công không?

Có, nhưng cần hiểu đúng “hoàn công”. Từ năm 2026, việc miễn giấy phép xây dựng hoặc thay đổi mô hình chính quyền địa phương không phải là căn cứ để bỏ qua yêu cầu nghiệm thu.

Chúng ta cần hiểu thẩm quyền cấp giấy phép xây dựng thuộc UBND cấp xã theo phân cấp mới. Từ 01/7/2025, sự thay đổi đầu mối cấp phép này không có quy định về việc bãi bỏ trách nhiệm của chủ đầu tư đối với chất lượng, nghiệm thu và hồ sơ công trình. Các loại công trình khác nhau sẽ có nơi tiếp nhận đăng ký tài sản và kiểm tra nghiệm thu khác nhau, tùy theo quy trình của từng địa phương.

Luật xây dựng (kể từ 01/7/2026) mở rộng một số trường hợp được miễn giấy phép xây dựng—thuộc khu vực có quy hoạch 1/500. Tuy nhiên, không phải mọi nhà nằm trong khu vực có quy hoạch này đều tự động được miễn phép.

Miễn giấy phép cũng không có nghĩa là được tùy ý hoặc bỏ nghiệm thu. Chủ nhà vẫn phải tuân thủ quy hoạch, thiết kế và các điều kiện quản lý chất lượng áp dụng. Phần nhà chỉ được ghi nhận trên sổ hồng khi có đủ hồ sơ để đăng ký quyền sở hữu tài sản gắn liền với đất.

Nếu dựa trên xu hướng cải cách 2026 để cho rằng có thể bỏ qua toàn bộ yêu cầu nghiệm thu hoàn thành công trình, đó là nhận định sai. Chưa có một căn cứ hay văn bản pháp luật nào cho thấy việc này đã bị bãi bỏ, chỉ là đơn giản hóa và phân cấp thủ tục, giảm một số đối tượng phải kiểm tra công tác nghiệm thu.

Vậy khi bắt tay vào hoàn công, vấn đề có liên quan mà chủ nhà còn muốn biết là thời gian xử lý, cách thức kiểm tra và mẫu hồ sơ?

Những câu hỏi thường gặp về hoàn công

Sau khi đã nắm rõ khái niệm, điều kiện, hồ sơ, thủ tục, chi phí và các cập nhật pháp lý mới nhất, chắc hẳn chủ nhà vẫn còn một số thắc mắc khi bắt tay vào làm, cụ thể đó là:

Hoàn công nhà mất bao lâu?

Không có ngày cố định cho toàn bộ quá trình, vì hoàn công gồm 2 chặng: lập, nghiệm thu hồ sơ công trình và đăng ký quyền sở hữu nhà trên sổ hồng.

  • Nghiệm thu và lập hồ sơ: Pháp luật không ấn định số ngày chung cho việc lập bản vẽ hoàn công, biên bản nghiệm thu và các tài liệu liên quan. Thời gian phụ thuộc vào hồ sơ có đủ và công trình có đúng với thiết kế, giấy phép hay không.
  • Đăng ký nhà trên sổ hồng: Trường hợp để có giấy chứng nhận đăng ký quyền sở hữu tài sản gắn liền với thửa đất sẽ mất không quá 10 ngày làm việc. Và không quá 7 ngày làm việc khi đăng ký thay đổi tài sản đã được chứng nhận.

Đó là khi giấy tờ được chuẩn bị chỉn chu, đầy đủ và công trình nghiệm thu khớp hoàn toàn với giấy phép. Nếu hồ sơ thiếu hoặc công trình sai biệt nhiều so với giấy phép thì thời gian có thể kéo dài hơn.

Làm sao biết nhà đã hoàn công hay chưa?

Cách nhanh nhất là kiểm tra sổ hồng tại mục “tài sản gắn liền với đất”, được ghi nhận với các thông tin như diện tích xây dựng, kết cấu, số tầng, nghĩa là nhà đã hoàn công. Nếu chỉ có thông tin đất mà chưa có phần nhà, tốt nhất hãy liên hệ trực tiếp văn phòng đăng ký đất đai và cơ quan quản lý xây dựng tại địa phương.

Mẫu hồ sơ hoàn công lấy ở đâu?

Không có “mẫu hồ sơ hoàn công” cố định để mọi chủ nhà có thể tự điền. Hồ sơ thường gồm biên bản nghiệm thu, bản vẽ hoàn công và tài liệu quản lý chất lượng phù hợp với từng công trình. Những hồ sơ lập từ 01/7/2026 cần đối chiếu Nghị định 207/2026/NĐ-CP thay vì Nghị định 06/2021/NĐ-CP.

Peter Hoàng
Nhà sáng lập Rentapartment Agency
Peter Hoàng có 12 năm kinh nghiệm trong lĩnh vực bất động sản cho người nước ngoài sinh sống và làm việc tại Việt Nam. Peter bắt đầu từ một cộng đồng nhỏ, gồm một nhóm người nước ngoài đến từ nhiều quốc gia, họ chia sẻ kinh nghiệm hữu ích về thuê nhà và cuộc sống tại Việt Nam. Đến năm 2018, Peter Hoàng thành lập Rentapartment Agency với mong muốn giúp cho người nước ngoài tại Việt Nam thuê nhà dễ dàng và minh bạch hơn.
